1С Комплексная автоматизация позволяет учитывать сделки по строительству не как единичные продажи, а как цепочку взаимосвязанных процессов – от формирования бюджета проекта до поступления средств от заказчика. Для корректной работы необходимо настроить типовые сценарии реализации строительных объектов: договора подряда, поэтапное закрытие КС-2 и КС-3, формирование выручки с учетом этапов выполнения работ.
Первый шаг – заведение проекта строительства в систему с детализацией по этапам. Каждый этап должен иметь привязку к смете, календарному плану и графику финансирования. Это обеспечит точную синхронизацию с бухгалтерским и управленческим учетом.
Для регистрации продажи рекомендуется использовать функциональность «Сделки с клиентами» с обязательной привязкой к проекту. Это позволит отслеживать не только факт реализации, но и историю всех коммуникаций, коммерческих предложений, этапов согласования и подписания документов.
Регулярное закрытие объемов по актам КС-2 должно автоматически инициировать формирование выручки и начисление НДС. Чтобы исключить ручной ввод, можно использовать шаблоны типовых операций с предустановленными аналитиками. Для контроля расчетов с заказчиком следует настроить регламентированные отчеты и контроль просроченной дебиторской задолженности.
Рекомендация: отдельный аналитический признак «Объект строительства» в справочниках «Номенклатура» и «Проекты» позволяет формировать корректные отчеты по маржинальности и валовой прибыли по каждому объекту в отдельности.
Интеграция с ГИС и сметными системами (например, Гранд-Смета) упрощает импорт объемов работ и корректирует план-фактный анализ в режиме реального времени. Это особенно важно при многолетних проектах, где отклонения на этапе одного месяца могут привести к искажению общей экономической картины.
Настройка номенклатуры строительных объектов и этапов

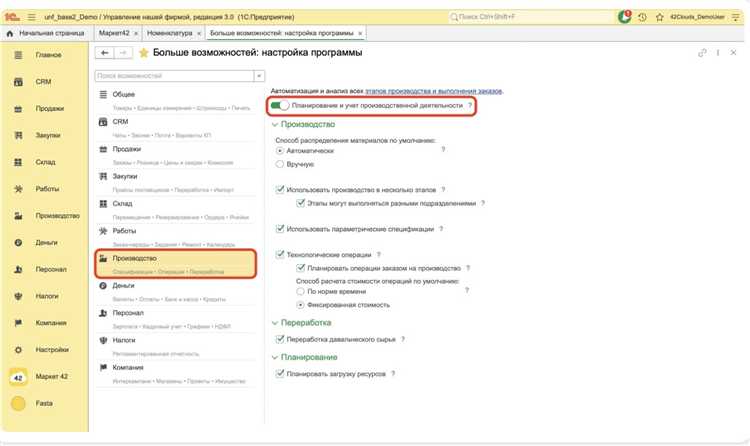

В 1С Комплексная автоматизация для учета продаж строительства необходимо создать иерархическую структуру номенклатуры, отражающую как объекты строительства, так и их этапы. Каждый объект фиксируется как самостоятельная номенклатурная позиция с типом «Услуга».
Для обеспечения корректного учета и аналитики рекомендуется использовать классификаторы по следующим признакам: тип объекта (жилой, коммерческий), регион, девелопер. Эти характеристики задаются через свойства номенклатуры или пользовательские реквизиты.
Этапы строительства (фундамент, каркас, отделка и т.д.) настраиваются как подчинённые элементы в иерархии номенклатуры. Названия должны быть унифицированы, например: «Объект 1 / Этап 1 – Земляные работы». Это упрощает аналитику по группам затрат и выручки.
Каждый этап привязывается к отдельной статье доходов для возможности раздельного планирования и контроля. В конфигурации необходимо активировать признак «Использовать иерархию номенклатуры» и включить детализацию по этапам в настройках продаж.
Для автоматизации расчётов себестоимости и выручки по этапам нужно включить использование спецификаций. Спецификация может содержать состав работ, используемые ресурсы и нормативы списания материалов. Это повышает точность производственного учета.
Все объекты и этапы необходимо включить в группы аналитики продаж для корректной работы отчётов. Рекомендуется использовать группировку по проектам или стройплощадкам через классификаторы «Проект строительства» и «Площадка».
Регулярная актуализация справочника номенклатуры и контроль дублирования выполняется через регламентные задания и отчёт «Анализ структуры номенклатуры». Дубли следует объединять, используя обработку «Объединение номенклатуры».
Формирование сметной стоимости и загрузка в 1С
Сметная стоимость формируется на основании проектной документации с использованием внешнего ПО – например, Гранд-Смета или Смета.РУ. Экспорт в 1С возможен через формат XML (например, стандарт ФССЦ), либо через промежуточные форматы с последующей конвертацией.
Для загрузки сметы в 1С Комплексная автоматизация необходимо настроить соответствие статей затрат и номенклатурных позиций. Это делается один раз и сохраняется в шаблонах сопоставления. Без сопоставления система не сможет корректно сформировать документы по материалам, работам и услугам.
На практике используется связка: загрузка сметы в документ «План производства работ» или «Смета строительства», в зависимости от настроек конфигурации. Далее на её основе автоматически формируются заказы поставщикам, графики выполнения работ и финансовые обязательства.
При использовании блоков «Управление проектами» и «Управление затратами» загруженная смета разбивается на этапы, что позволяет контролировать отклонения по бюджету на любом уровне детализации.
Рекомендуется ввести контроль версии сметы через регистр сведений – это позволит отслеживать изменения и анализировать динамику стоимости. Для этого создаётся связка между сметой и её версией, с указанием причины корректировки.
При повторной загрузке сметы в случае изменений важно использовать режим обновления данных, а не полной замены – это исключает потерю фактических данных по уже закрытым этапам.
Загрузка сметы в 1С возможна как вручную, так и с использованием обработки, написанной под конкретный формат. Автоматизация этого процесса сокращает ошибки и позволяет быстро перейти к формированию планов закупок и платежей.
Регистрация договоров подряда с детализацией по этапам
В 1С Комплексная автоматизация регистрация договора подряда начинается с создания элемента в разделе «Продажи» – «Договоры». Вид договора следует установить как «Строительство». Обязательно указывается контрагент, валюта расчётов, способ оплаты и ответственный менеджер.
Для детализации по этапам используется вкладка «Этапы договора». Каждый этап регистрируется отдельной строкой с указанием плановой даты начала и окончания, стоимости и специфики работ. При необходимости можно задать привязку к конкретному объекту строительства, участку или технологическому этапу.
Если предусмотрено поэтапное выставление счетов, в договоре активируется флаг «План-фактное планирование» и заполняется график оплаты по каждому этапу. Это обеспечивает автоматическое формирование счетов и контроль задолженности по каждому блоку работ.
В связке с производственным модулем договор автоматически привязывается к соответствующим заказам на выполнение работ. При формировании закрывающих документов (актов) система предлагает выбрать этап, по которому производится закрытие. Это исключает дублирование и упрощает контроль выполнения обязательств.
Для корректной аналитики важно использовать аналитику по договорам и этапам в регистрах «Документы расчетов с контрагентами» и «План-фактный анализ». Это даёт возможность отслеживать отклонения по срокам и стоимости, а также проводить анализ рентабельности по каждому этапу строительства отдельно.
Учет авансов и поэтапной оплаты в разрезе проектов
В «1С:Комплексная автоматизация» учет авансов и поэтапной оплаты по строительным контрактам реализуется через привязку финансовых операций к проектам. Это позволяет отслеживать финансирование и выполнение обязательств в разрезе каждого объекта строительства.
- Авансы фиксируются документом «Поступление на расчетный счет» с видом операции «Аванс от покупателя». В обязательном порядке указывается проект, к которому относится платеж.
- Для корректного распределения оплаты по этапам создаются отдельные документы «Реализация (акты, накладные)» с привязкой к соответствующему этапу и проекту. Этапы оформляются как номенклатурные позиции или услуги с разными датами исполнения.
- Акты выполненных работ должны быть синхронизированы с графиком выполнения этапов. Это обеспечивается через план-фактный анализ в разделе «Проекты».
- Финансовый контроль осуществляется через отчеты: «Авансы по проектам», «Взаиморасчеты с контрагентами по проектам» и «Движение денежных средств». Для точности отчётов требуется обеспечить единообразное заполнение реквизита «Проект» во всех документах.
- Перерасход или избыточное финансирование по этапам выявляется с помощью сопоставления авансов с объемом фактически закрытых работ. Для этого используется отчет «Состояние расчетов по договорам с привязкой к проектам».
При настройке учетной политики следует активировать опцию «Учет по проектам» и задать правила распределения поступлений и затрат. При необходимости можно использовать аналитику по договорам, чтобы разграничить финансирование нескольких объектов одного заказчика.
Автоматическое распределение затрат по строительным этапам

В 1С:Комплексная автоматизация предусмотрен механизм автоматического распределения затрат по этапам строительства на основании данных сметы, графика производства работ и фактических затрат. Распределение выполняется с учётом структуры проекта и назначений ресурсов.
Ключевым элементом служит справочник «Этапы строительства», в котором фиксируются плановые и фактические параметры: срок выполнения, объемы, ресурсы. При вводе первичных документов (поступление материалов, выполнение работ подрядчиками, списание с производства) система автоматически определяет, к какому этапу относится расход, используя аналитику номенклатурных групп, объектов строительства и заказов.
Настройка распределения реализуется через механизм «Статьи затрат» с указанием правил: по номенклатуре, подразделению, договору или заказу. Дополнительно возможна детализация по аналитике «Проект». Это позволяет избегать ручной корректировки данных при закрытии месяца.
Распределение может выполняться как в момент регистрации документа, так и при регламентных операциях закрытия периода. Выбор зависит от требований к оперативности учёта. Для контроля используется отчёт «Затраты по этапам строительства», где доступна детализация до документа основания.
Рекомендуется использовать типовые механизмы распределения затрат с указанием коэффициентов или пропорционально объему работ по каждому этапу. Это обеспечит сопоставимость плановых и фактических затрат без дополнительных корректировок вручную.
Отражение выручки и закрытие этапов строительства
В 1С Комплексная автоматизация процесс учета выручки и закрытия этапов строительства реализуется через использование соответствующих настроек в модуле «Управление строительством». Каждый этап строительства фиксируется в системе как отдельный объект учета с привязкой к контракту и финансовым данным. Это позволяет корректно отражать выручку в соответствии с выполненными работами.
Для учета выручки важно правильно настроить правила признания дохода в зависимости от условий контракта. При завершении каждого этапа строительства система автоматически рассчитывает сумму выручки на основе актов выполненных работ, спецификаций и договорных условий. Выручка признается в момент завершения работ по этапу, если контрактом не предусмотрено иное. Важно настроить параметры так, чтобы изменения в стадии работ автоматически корректировали финансовые результаты.
Закрытие этапа строительства включает в себя несколько ключевых операций. Во-первых, необходимо выполнить актирование завершенных работ. Это фиксирует выполнение работ по этапу и служит основанием для признания выручки. Во-вторых, требуется провести распределение расходов и доходов по этапам. Система позволяет автоматически распределять затраты на материалы, рабочую силу и прочие ресурсы, что позволяет правильно учесть прибыль на каждом из этапов.
Рекомендация: Для эффективного учета важно регулярно проверять статус каждого этапа строительства в 1С, а также корректно настраивать правила закрытия этапов и признания выручки. Это обеспечит прозрачность финансовых операций и минимизирует ошибки в расчетах. Использование автоматизированных методов учета позволяет минимизировать влияние человеческого фактора и ускорить процессы, связанные с признанием доходов.
По завершении всех этапов строительства необходимо выполнить финальную проводку, которая закроет проект в системе и перенаправит все данные в бухгалтерский учет. Этот процесс можно автоматизировать с помощью шаблонов проводок в 1С, что уменьшит вероятность ошибок и ускорит закрытие периода.
Контроль исполнения договоров и анализ отклонений по проекту
В 1С Комплексной автоматизации реализованы функции для детального контроля за исполнением договоров и анализа отклонений по проектам строительства. Эти возможности позволяют не только отслеживать выполнение обязательств, но и оперативно выявлять несоответствия, что способствует эффективному управлению проектами.
Основные этапы контроля включают:
- Регистрация договоров и соглашений – все договорные отношения фиксируются в системе с возможностью отслеживания ключевых сроков, объемов и сумм.
- Планирование и контроль выполнения обязательств – на основе данных договоров создаются планы выполнения работ, что позволяет отслеживать их в режиме реального времени.
- Анализ отклонений – система сравнивает фактические результаты с запланированными, что позволяет сразу выявить отклонения по срокам, стоимости и объему работ.
Для анализа отклонений 1С Комплексная автоматизация предоставляет разнообразные инструменты:
- План-фактный анализ – на основе данных о запланированных и фактически выполненных работах строятся отчеты, в которых четко выделяются отклонения по каждой категории (сроки, стоимость, качество).
- Оповещения и уведомления – при возникновении отклонений система автоматически информирует ответственных лиц о нарушениях, что позволяет быстро реагировать на возникающие проблемы.
- Анализ причин отклонений – система позволяет не только выявить отклонения, но и анализировать их причины: от неправильно составленных планов до изменений в условиях контракта.
Для повышения точности анализа рекомендуется:
- Регулярное обновление данных – обеспечение актуальности информации в системе позволяет избежать ошибок и несоответствий в расчетах.
- Настройка гибких фильтров – использование фильтров для выделения ключевых данных (по проектам, срокам, подрядчикам) ускоряет процесс анализа и позволяет сосредоточиться на критичных моментах.
- Использование исторических данных – для более точной оценки отклонений важно учитывать исторические данные о выполнении схожих проектов, что помогает предсказать возможные проблемы.
Один из ключевых аспектов контроля исполнения договоров – это взаимодействие с подрядчиками. В 1С предусмотрены функции для ведения переговоров и учета изменений в договорах. Это помогает минимизировать риски и повышать прозрачность взаимоотношений с партнерами.
Таким образом, использование возможностей 1С Комплексной автоматизации для контроля исполнения договоров и анализа отклонений способствует эффективному управлению проектами строительства и снижению рисков, связанных с отклонениями от плана.
Вопрос-ответ:
Какие возможности предоставляет 1С Комплексная автоматизация для продажи строительства?
1С Комплексная автоматизация позволяет эффективно управлять процессами продажи строительства. Она обеспечивает учет всех этапов сделки — от заключения контракта до передачи объекта заказчику. В системе можно настроить автоматическую генерацию документации, расчет стоимости, ведение финансовых операций и контроль сроков. Это помогает ускорить процессы и минимизировать риски ошибок.
Как 1С Комплексная автоматизация помогает при расчете стоимости строительных объектов?
1С Комплексная автоматизация позволяет точно рассчитывать стоимость строительства, учитывая все параметры: материалы, рабочие часы, логистику и другие затраты. Система автоматически обновляет данные по ценам и расчетам, что упрощает процесс формирования смет и минимизирует человеческий фактор. Встроенные инструменты позволяют настраивать калькуляторы для разных типов объектов и условий.
Какие преимущества дает использование 1С для управления проектами строительства?
Использование 1С для управления проектами строительства дает значительные преимущества: это ускорение процессов согласования, улучшение контроля за сроками выполнения работ и более точный учет расходных материалов. Система позволяет отслеживать прогресс каждого этапа проекта, управлять бюджетом и оперативно корректировать планы, если возникает необходимость. В результате все данные централизованы, а взаимодействие между различными отделами компании становится более слаженным.
Можно ли интегрировать 1С Комплексная автоматизация с другими системами учета на предприятии?
Да, 1С Комплексная автоматизация поддерживает интеграцию с другими учетными и производственными системами. Это позволяет синхронизировать данные и обмениваться информацией между различными платформами. Например, можно настроить интеграцию с системами бухгалтерии, складского учета или CRM, что значительно упрощает процесс работы с данными и повышает точность отчетности.
Как 1С Комплексная автоматизация помогает при отчетности по строительным проектам?
1С Комплексная автоматизация позволяет легко создавать разнообразные отчеты, касающиеся строительства. Система автоматически генерирует финансовые отчеты, сводки по расходам, план-факт анализы и другие необходимые документы. Эти отчеты можно настроить под конкретные потребности бизнеса, что позволяет получать актуальные и точные данные для принятия управленческих решений.
